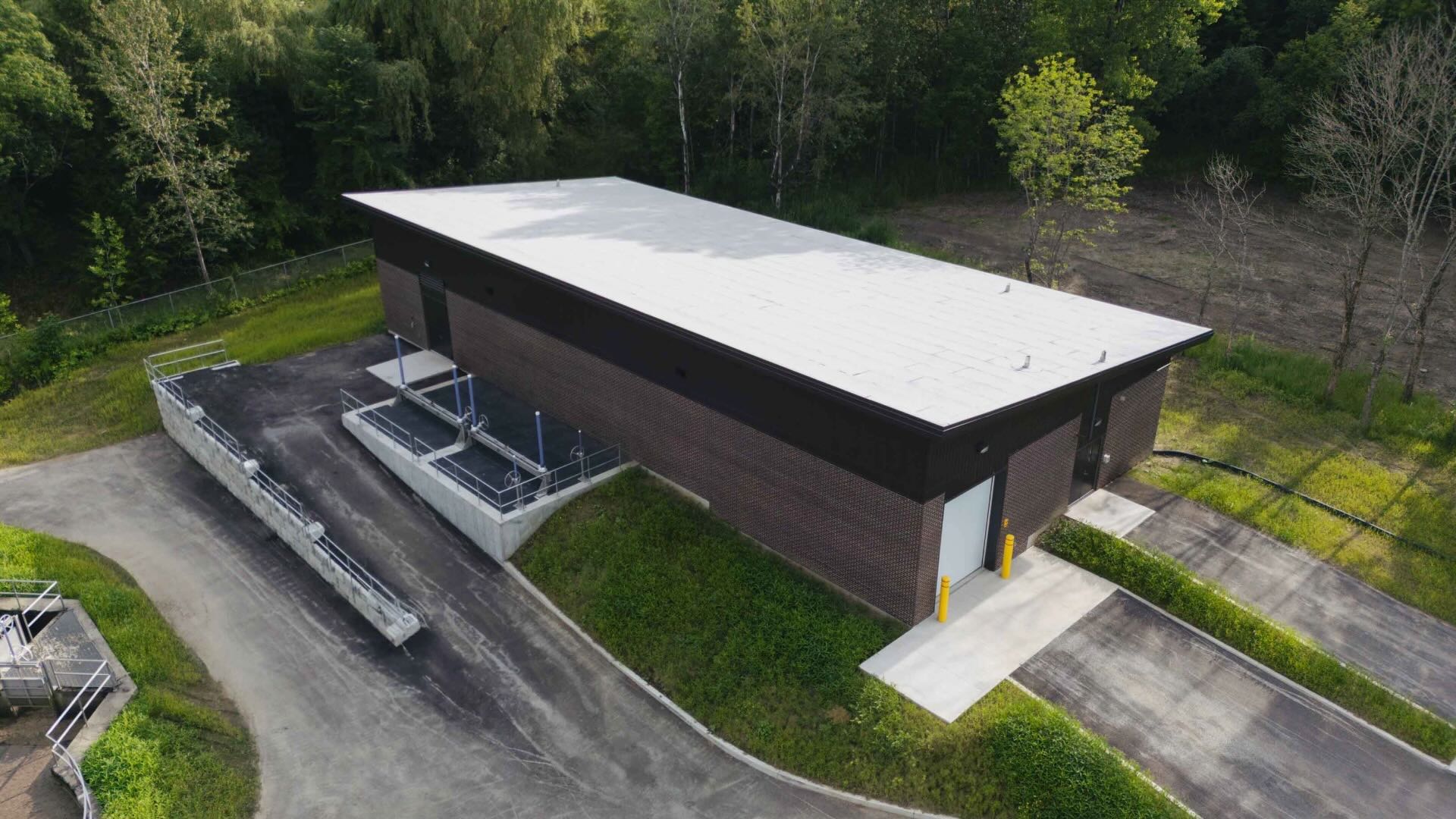

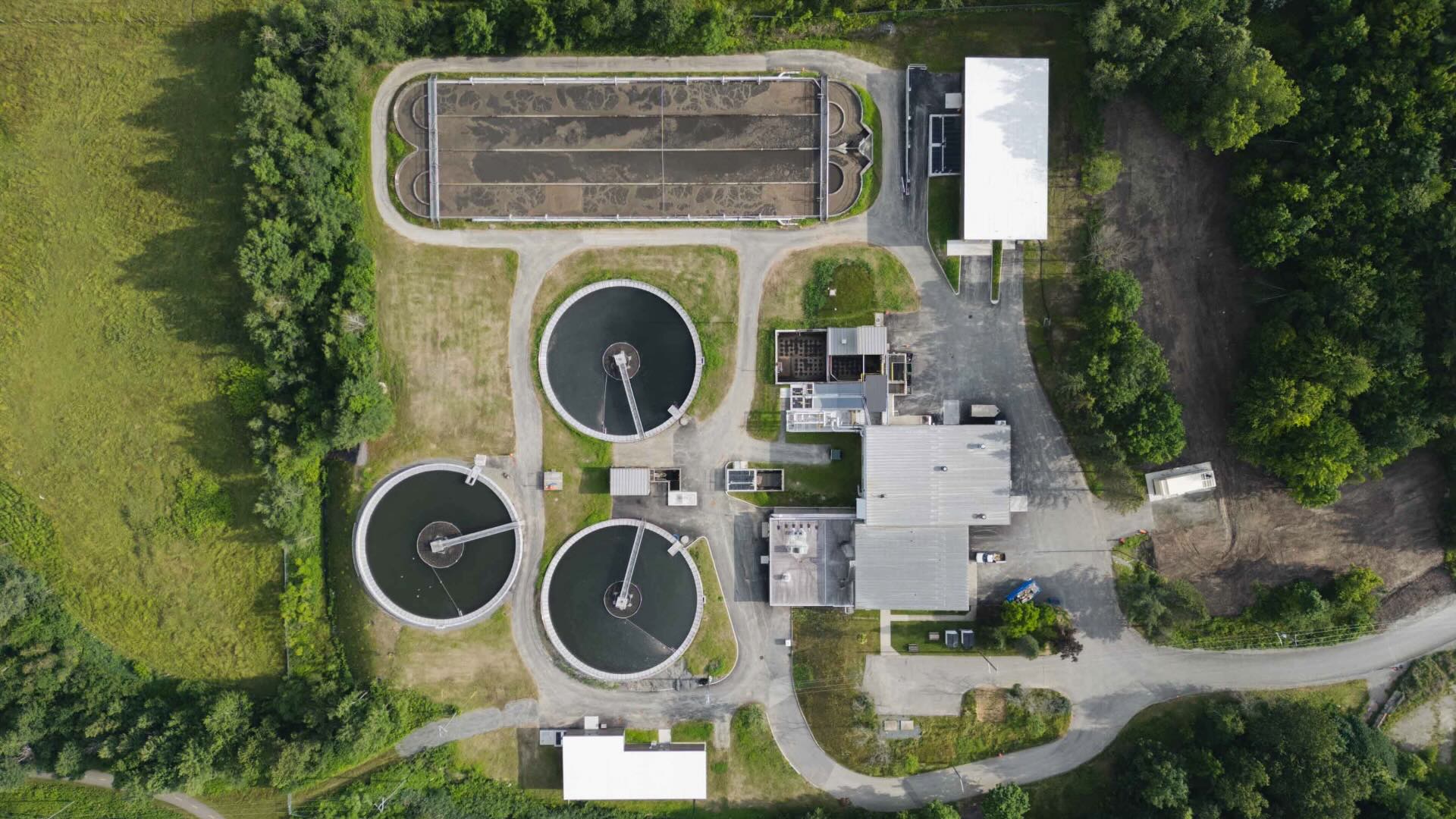

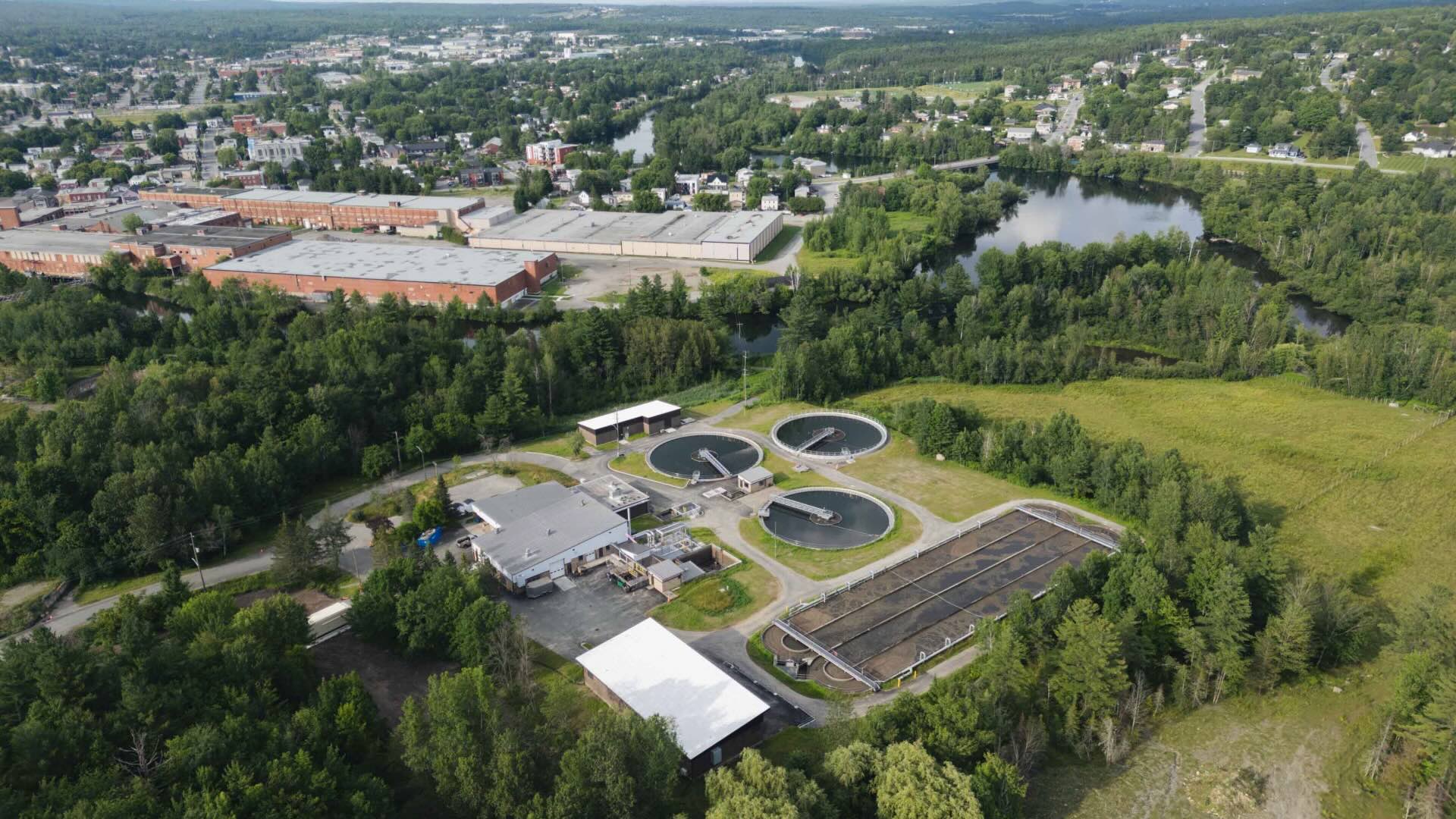

Station d'épuration des eaux usées (STEP) de Magog
Le projet de la STEP de Magog visait à agrandir et à moderniser les installations de traitement des eaux usées afin de répondre aux besoins actuels et futurs de la Ville. Les travaux ont permis d'adapter les infrastructures existantes et d'intégrer de nouveaux équipements de procédé pour soutenir la performance de la station à long terme. Une réalisation essentielle qui contribue directement à la qualité des services offerts à la communauté et à la protection de l'environnement.

Station d'épuration des eaux usées (STEP) de Magog

Construire l’essentiel avec précision
Secteur — Travaux civils
Budget — 10m $ - 20m $
Échéancier — 44 semaines
Date de réalisation — 2024
Secteur — Travaux
Structures essentielles
Budget —
20M$ to 50M$
Échéancier —
± 84 semaines
Date de réalisation —
2025
Le projet de la STEP de Magog visait à agrandir et à moderniser les installations de traitement des eaux usées afin de répondre aux besoins actuels et futurs de la Ville. Les travaux ont permis d'adapter les infrastructures existantes et d'intégrer de nouveaux équipements de procédé pour soutenir la performance de la station à long terme. Une réalisation essentielle qui contribue directement à la qualité des services offerts à la communauté et à la protection de l'environnement.
71,57%
Matière recyclée
Le défi
Moderniser et agrandir une usine d'épuration tout en maintenant le traitement des eaux usées représentait une réalité de chantier exigeante. Chaque intervention devait être soigneusement coordonnée afin de permettre la poursuite des opérations, dans un environnement où la continuité du service était essentielle.
Notre approche
Pour assurer le bon déroulement des travaux, les équipes ont planifié des arrêts ciblés sur les équipements, mis en place des conduites de contournement temporaires et réalisé une intervention majeure de nuit afin de dévier temporairement l'ensemble des eaux usées de la ville. Cette planification rigoureuse, combinée à une collaboration étroite avec les opérateurs de la Ville et les partenaires du projet, a permis de réaliser les travaux de façon sécuritaire, efficace et sans compromettre les opérations de l'usine.

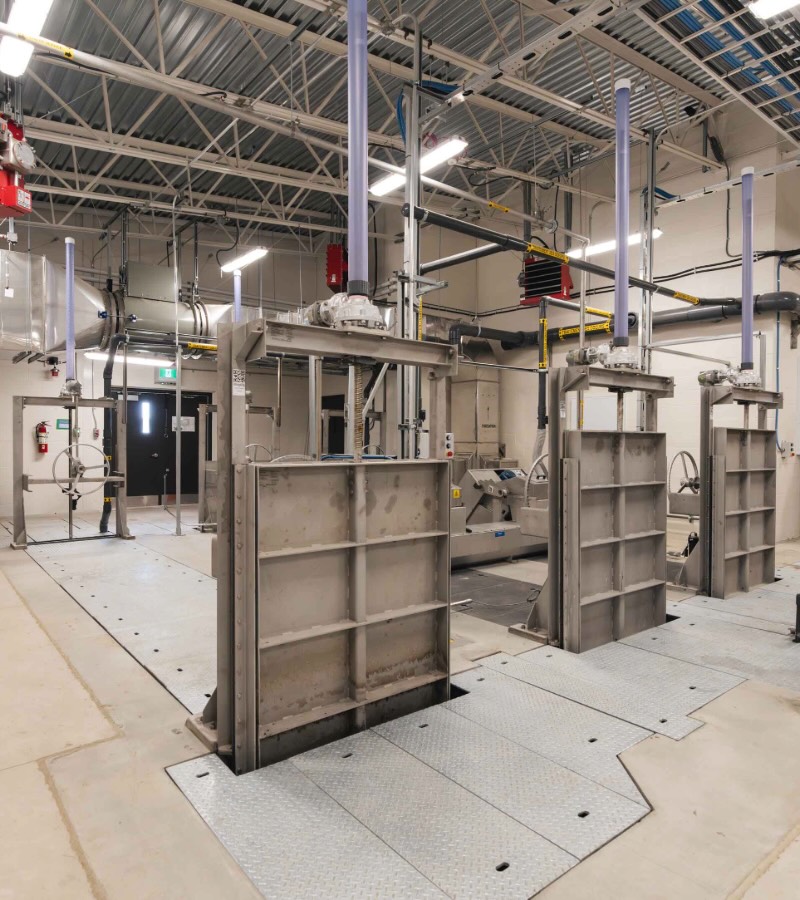

Réalisé dans un environnement où plusieurs équipements demeuraient en fonction, ce projet exigeait une planification rigoureuse et une coordination constante. Les ouvrages de béton aux géométries complexes, les espaces restreints ainsi que les tolérances élevées requises pour l'installation des équipements de procédé ont guidé chacune des étapes de l'exécution. Des coffrages préfabriqués sur mesure, une modélisation 3D des séquences de travail et une étroite collaboration avec les différents partenaires ont permis d'assurer une intégration précise et une réalisation efficace.

Une exécution de précision

Les résultats
Le projet STEP Lot 1b a été livré un mois avant l'échéance prévue, tout en répondant aux exigences du client en matière de qualité, de performance et de gestion des coûts. Grâce à une planification rigoureuse et à une collaboration constante entre les équipes, le projet a été réalisé dans le respect des normes environnementales et des attentes de la Ville, laissant en héritage une infrastructure durable au bénéfice de la communauté.
